国庆节前后力特公司顺利高效地完成了珠海钰海2×460W燃气蒸汽联合循环热电联产工程一号机组的发电机、燃机和中低压缸的吊装。
9月30号, 390吨行车配合4条φ120mm×12m的钢丝绳进行发电机定子吊装。发电机定子重约360吨,行车负荷率高达92%。定子倒车进指定位置后, 4条重约400公斤的钢丝绳一头挂在了行车大钩上,另一头挂进了定子吊耳内。由于钢丝绳比较沉重,且交叠在一起,需要6人以上利用麻绳拉扯将钢丝绳分开,再分别将4条钢丝绳挂进定子吊耳内。施工人员们齐心协力,顺利在中午时分完成钢丝绳定子挂钩。片刻后,工作人员指挥390吨行车缓缓将定子起离车板、静载,检查无误后,起重指挥人员指挥行车将定子提升、平移、下降,最终在下午4点整,定子安全就位。
下午6点,燃机便已倒车进入起吊位置准备起吊,工作人员如法炮制,将另外四条钢丝绳挂进燃机吊耳后,起重指挥人员指挥行车将燃机起离空静载,接着提升、平移、下降,最终在临近晚上12时将燃机就位,燃机就位的那一刻,所有工作人员的心终于放下了。白天的接连奋战让他们身心俱疲,但他们仍然保持专注、坚守岗位并出色地完成所有工作任务。

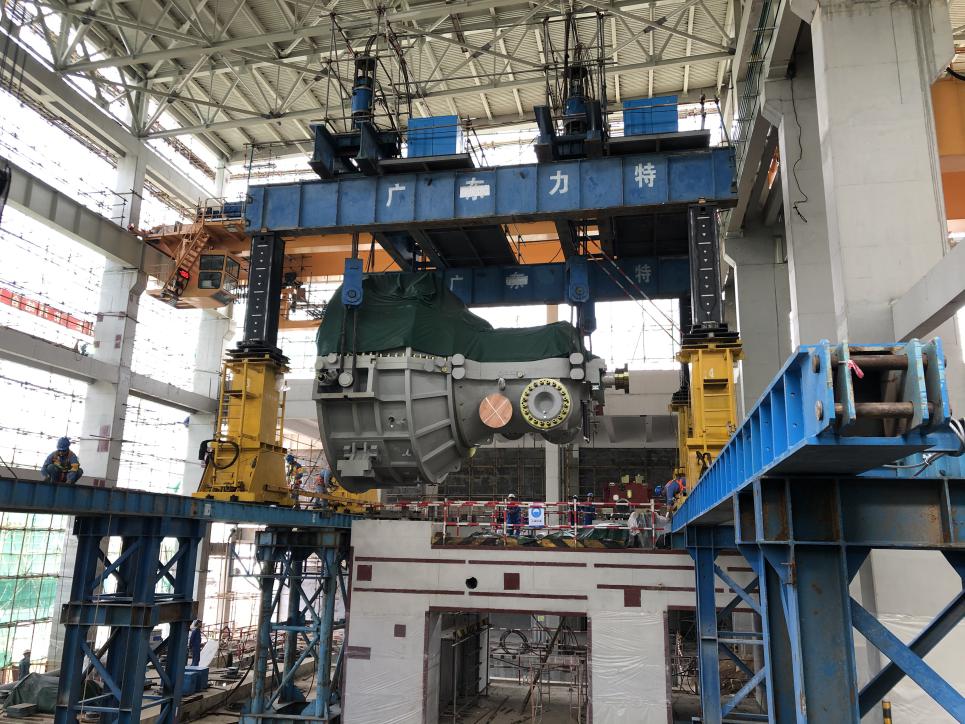

在顺利完成定子和燃机之后,更具挑战性的工作接踵而至。现场要通过布置轨道梁、液压顶升塔和液压提升装置组成的液压龙门式吊装系统,将236t的中低压缸吊装就位。
10月份的在珠海依旧火辣辣,机房内充斥着各种嘈杂的噪声,有时工作人间连面对面说话都听不清楚,尽管如此,项目的各项工作还是有条不紊地进行,放线、布置支墩、对接轨道梁、顶升塔和劳辛格调试。
10月13号上午,在指挥人员一声哨响之后,中低压缸吊装正式开始。中低压缸从静载、提升、平移再到下降、就位,整个过程井井有条,一气呵成,并最终于当天下午4点顺利就位,至此,珠海钰海2×460W燃气蒸汽联合循环热电联产工程一号机组三大件吊装获得圆满成功。
